Caso de obra · Valencia · Cimentación especial · Subpresión

SEDE CENTRAL DE MERCADONA

Una solución integral de contención, anclaje y cimentación profunda para resistir la subpresión de una losa de aproximadamente 14.500 m².

Pantalla: 60 cm Profundidad: 22 m 366 zapapilotes Losa: ≈14.500 m²
Ejecución de muros pantalla en la Sede Central de Mercadona
Actuación de subsuelo en la Sede Central de Mercadona.
Ficha técnica
60 cm Muro pantalla
22 m Profundidad
2 niveles Anclajes STAB
2 niveles Anclajes STAB
366 Zapapilotes
≈14.500 m² Losa
El reto

Contener una excavación profunda y resolver la subpresión de una gran losa

El empuje del agua no desaparece cuando termina la obra. La estructura debía quedar preparada para resistirlo durante toda su vida útil.

La actuación exigía coordinar muros pantalla, anclajes, losa y cimentación a tracción como un único sistema resistente.

La solución

Muros de 60 cm, dos niveles de anclajes y 366 zapapilotes

PANTALLAX ejecutó muros pantalla hasta 22 m y dos niveles de anclajes STAB. Bajo la losa, 366 zapapilotes trabajan a tracción para equilibrar la subpresión sobre una superficie aproximada de 14.500 m².

La subpresión no se combate bombeando para siempre: se calcula y se resuelve en la estructura.

Capacidades relacionadas

Sistemas y soluciones de esta obra

Condicionantes de la actuación

La contención y la subpresión pertenecían al mismo problema

La actuación no se limitó a ejecutar el perímetro. Los muros pantalla, los dos niveles de anclajes y los 366 zapapilotes a tracción responden a fases y acciones diferentes de una misma infraestructura enterrada.

Los muros pantalla, los dos niveles de anclajes y los 366 zapapilotes se coordinaron dentro de la misma actuación: contención del terreno, sostenimiento de la excavación y respuesta frente a la subpresión de la losa.

Documentación de obra

Imágenes del archivo PANTALLAX

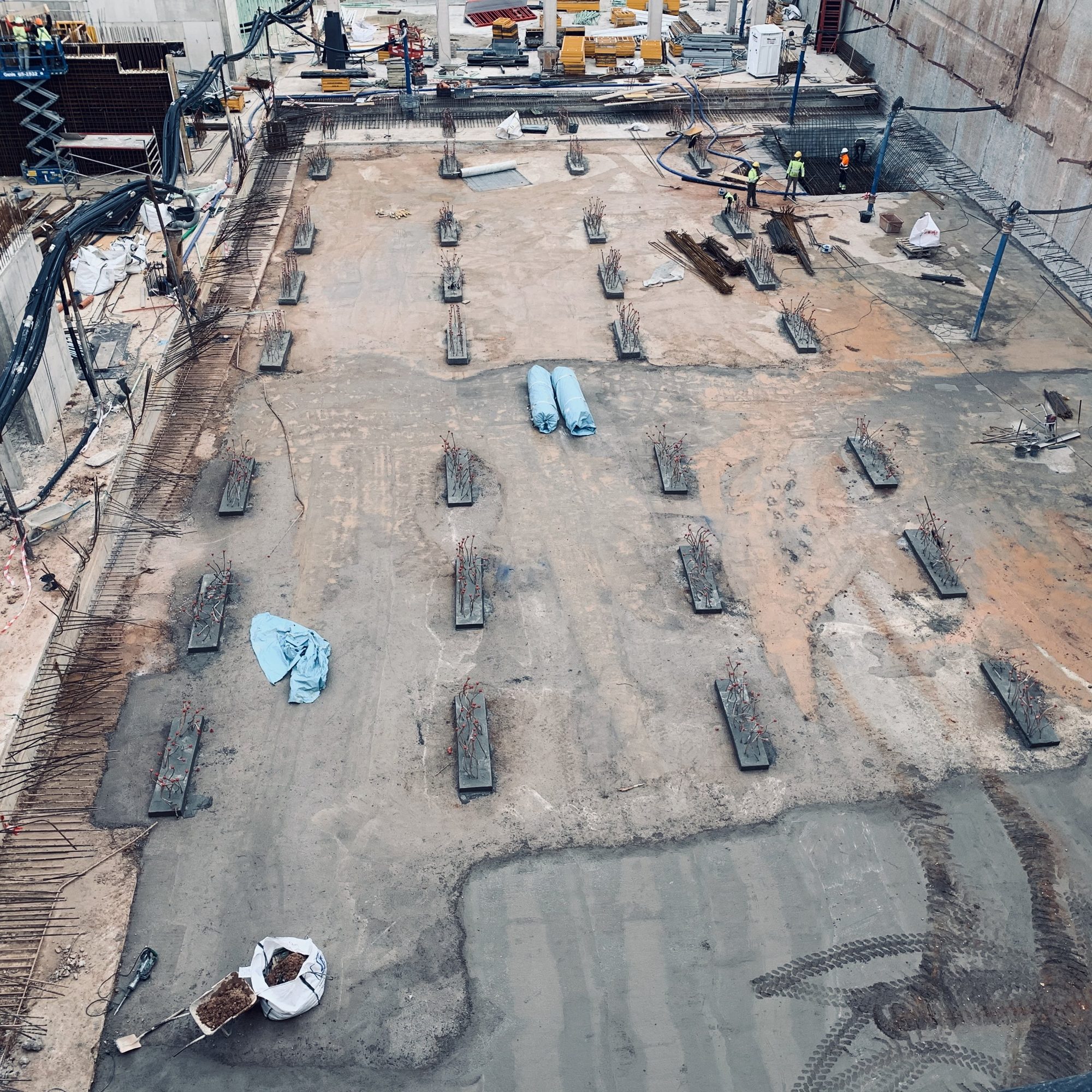

Vista general de los zapapilotes ejecutados frente a la subpresión en la Sede Central de Mercadona
Vista general de los zapapilotes ejecutados frente a la subpresión. Archivo PANTALLAX, 2019.

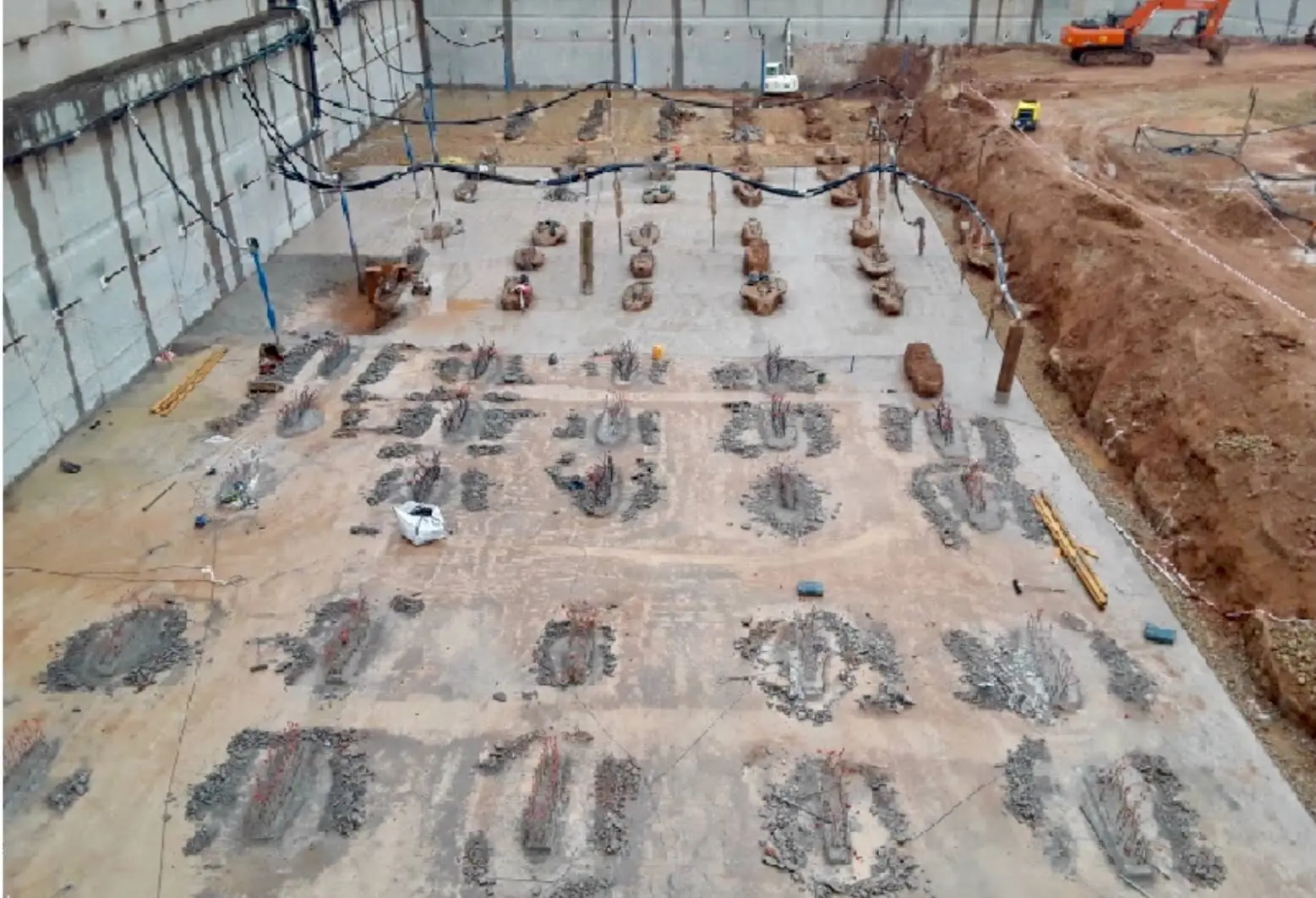

Campo de zapapilotes ejecutados por PANTALLAX antes de la losa de la Sede Central de Mercadona
Campo de zapapilotes antes de la ejecución de la losa. Archivo PANTALLAX, 2019.

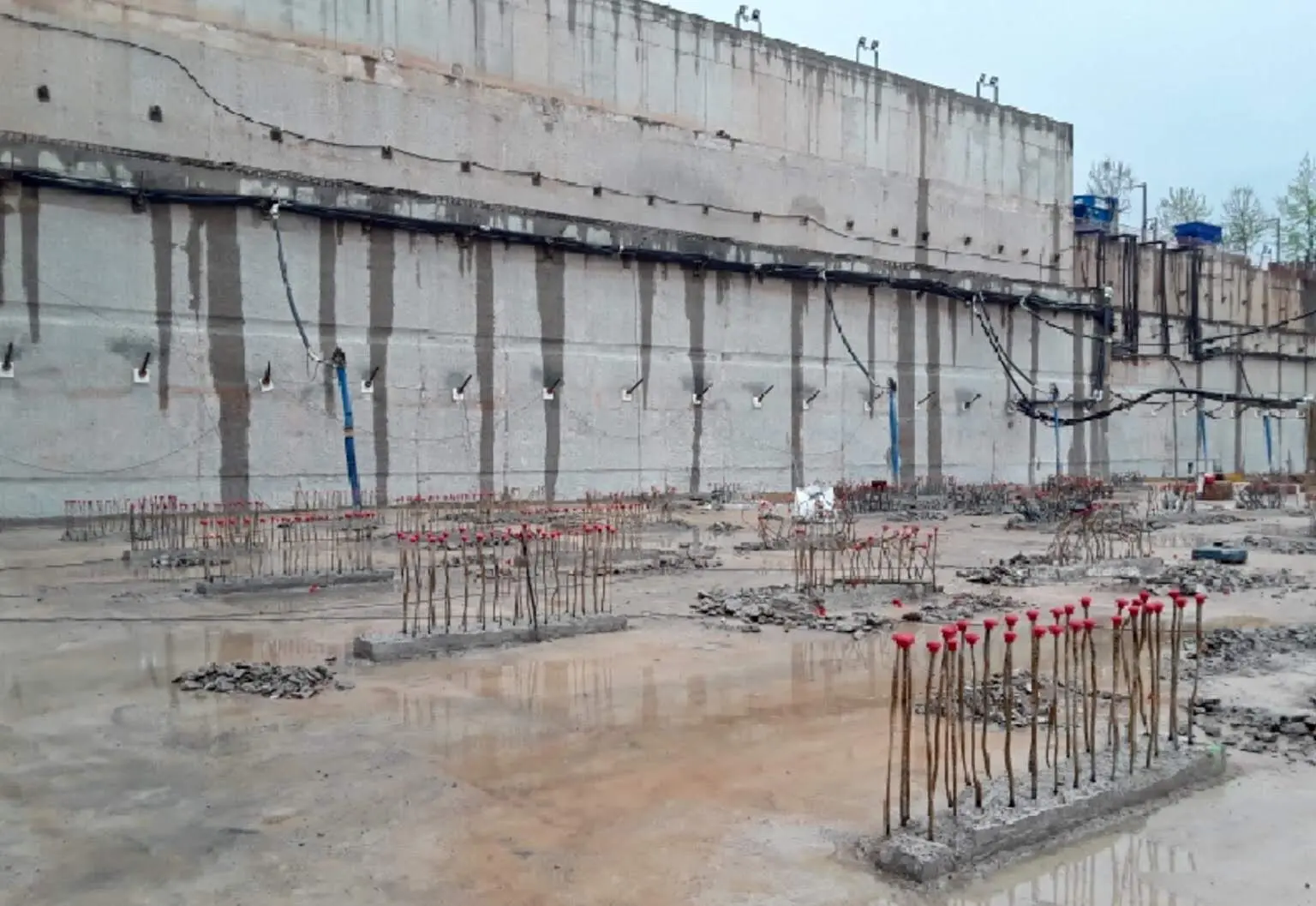

Muro pantalla y anclajes de la Sede Central de Mercadona durante la ejecución de la cimentación
Muro pantalla, anclajes y zapapilotes durante la ejecución de la cimentación. Archivo PANTALLAX, 2019.
Sede Central de Mercadona terminada
La Sede Central de Mercadona terminada.
Preguntas frecuentes

Sobre esta actuación

¿Cómo se resolvió la subpresión?

Con 366 zapapilotes trabajando a tracción para anclar la losa al terreno y equilibrar el empuje del agua.

¿Qué superficie aproximada tenía la losa?

Aproximadamente 14.500 m².

¿Qué profundidad alcanzaron los muros pantalla?

22 m, con un espesor de 60 cm.

¿Su proyecto comparte alguno de estos condicionantes?

Envíenos la geometría, el estudio geotécnico, las profundidades y los accesos disponibles.

Estudiar el proyecto
